Podłączenie do studzienki sąsiada - uniknij kosztów i błędów

16 sierpnia 2026

Pomarańczowa rura kanalizacyjna prowadzi do studzienki rewizyjnej sąsiada, zakopana w wykopie.

Spis treści

Temat podłączenia do studzienki rewizyjnej sąsiada wydaje się techniczny, ale w praktyce dotyka własności, odpowiedzialności za awarie i kosztów, które łatwo wymykają się spod kontroli. W blokach mieszkalnych sprawa jest jeszcze bardziej delikatna, bo jeden punkt rewizyjny może obsługiwać instalację wspólną, a nie prywatny odcinek konkretnego lokalu. Poniżej rozpisuję, kiedy takie rozwiązanie ma sens, jakie zgody są potrzebne i gdzie najczęściej pojawiają się błędy.

Najważniejsze rzeczy, które trzeba ustalić przed wpięciem do cudzej studzienki

  • Najpierw własność - trzeba wiedzieć, czy studzienka należy do wspólnoty, spółdzielni, sąsiada czy przedsiębiorstwa wod-kan.
  • Granica odpowiedzialności - w kanalizacji to zwykle pierwsza studzienka licząc od budynku, a gdy jej nie ma, granica działki.
  • Zgoda na piśmie - sama ustna akceptacja nie wystarcza, jeśli instalacja ma przechodzić przez cudzy grunt albo cudzą infrastrukturę.
  • Koszt nie kończy się na rurze - projekt, geodezja, służebność i odtworzenie nawierzchni często kosztują więcej niż sam odcinek przyłącza.
  • W bloku lepiej myśleć o wspólnym systemie - jeśli to część instalacji wspólnej, decyzję powinien firmować zarządca, a nie pojedynczy lokator.

Co naprawdę oznacza takie podłączenie w bloku

Zacznę od najważniejszego rozróżnienia: przyłącze kanalizacyjne to nie to samo co sieć, a studzienka rewizyjna nie jest wolnym „gniazdem” do dowolnego wpięcia. Z obowiązującej ustawy wynika, że przyłącze łączy wewnętrzną instalację kanalizacyjną z siecią, zwykle za pierwszą studzienką od strony budynku, a gdy jej nie ma - do granicy nieruchomości gruntowej.

Sieć, przyłącze i instalacja wewnętrzna to trzy różne rzeczy

W praktyce blokowej to rozróżnienie robi całą robotę. Instalacja wewnętrzna jest po stronie budynku i mieszkań, przyłącze prowadzi do sieci, a sieć kanalizacyjna należy do przedsiębiorstwa wodociągowo-kanalizacyjnego. Jeśli ktoś chce „podpiąć się do studzienki sąsiada”, trzeba najpierw ustalić, czy chodzi o część wspólną budynku, prywatny fragment przyłącza, czy już o element sieci.

Przeczytaj również: Zasłony na balkon w bloku: Montaż bez wiercenia i zgody spółdzielni?

Dlaczego to rozróżnienie jest ważne

Bo od tego zależy wszystko: kto wydaje zgodę, kto odpowiada za awarię, kto ma dostęp do czyszczenia i kto płaci za naprawy. W budynku wielorodzinnym często okazuje się, że studzienka stoi na terenie wspólnoty albo spółdzielni, więc pojedynczy lokator nie może samodzielnie decydować o jej wykorzystaniu. To pierwszy punkt, który zawsze sprawdzam, zanim w ogóle rozmawia się o projekcie.

Dopiero po ustaleniu własności ma sens pytanie, czy taki wariant jest technicznie i prawnie obroniony.

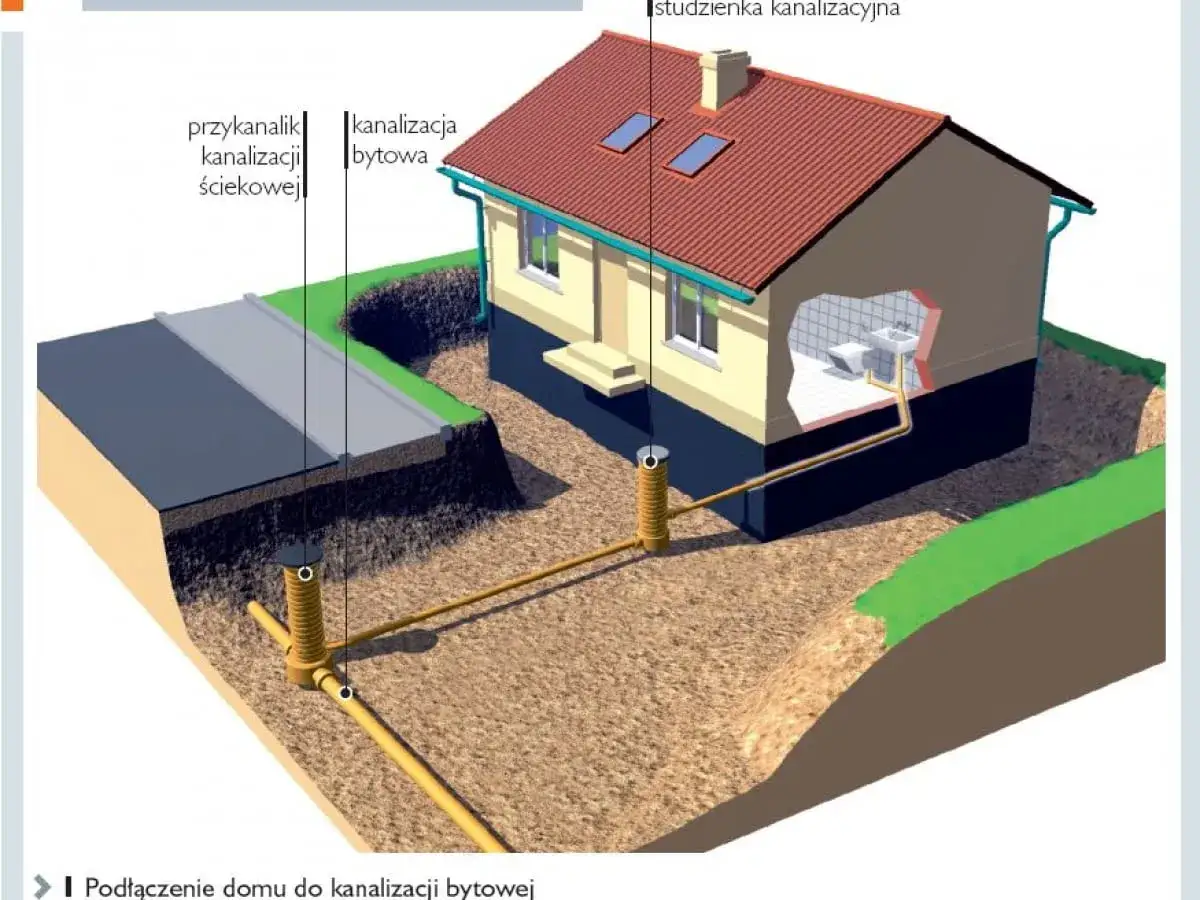

Schemat podłączenia domu do kanalizacji. Widać przykanalik ściekowy i kanalizację bytową, które łączą się ze studzienką rewizyjną sąsiada.

Kiedy takie rozwiązanie w bloku ma sens

Nie każda studzienka „na wyciągnięcie ręki” nadaje się do podłączenia. W blokach rozwiązanie bywa sensowne wtedy, gdy punkt rewizyjny jest częścią wspólnej infrastruktury, ma odpowiednią przepustowość i można do niego legalnie doprowadzić nowy odcinek bez naruszania cudzych praw do gruntu.

Sytuacja Czy ma sens Co trzeba sprawdzić Mój komentarz
Studzienka na terenie wspólnoty lub spółdzielni Często tak Zgoda zarządcy, stan techniczny, dostęp serwisowy To najczęstszy blokowy wariant, ale formalnie nadal trzeba to uporządkować.
Studzienka na prywatnym gruncie sąsiada Raczej wyjątkowo Pisemna zgoda, prawo do wejścia na teren, zasady utrzymania Bez uregulowania prawa do gruntu to proszenie się o konflikt po pierwszej awarii.
Wpięcie do instalacji wspólnej obsługującej kilka lokali Tak, jeśli dopuszcza to projekt Spadki, średnice, możliwość czyszczenia, obciążenie hydrauliczne Tu najpierw liczy się hydraulika, dopiero potem wygoda wykonawcza.
Brak studzienki i potrzeba nowego odcinka Zwykle lepiej nie kombinować Warunki przyłączenia, nowa studzienka, nowy projekt To bywa droższe na start, ale później jest po prostu czytelniejsze.

Ja zwykle odradzam „tymczasowe” podpinanie się do cudzego punktu tylko po to, żeby szybciej zamknąć inwestycję. W bloku najdroższe nie jest samo cięcie rury, tylko późniejszy chaos, gdy trzeba ustalić, kto odpowiada za cofkę, niedrożność albo przeciek. Z tego powodu następny krok to nie koparka, tylko formalności.

Jak przejść przez formalności krok po kroku

W takich sprawach lubię iść po kolei, bo to oszczędza czas i nerwy. Obowiązujące przepisy dają dość jasny szkielet działania: warunki przyłączenia są ważne przez 2 lata, a przedsiębiorstwo wod-kan nie powinno uzależniać odbioru przyłącza od pozwolenia na budowę albo zgłoszenia, jeśli dla tej roboty nie są one wymagane.

  1. Ustal właściciela studzienki i gruntu - w bloku najczęściej będzie to wspólnota, spółdzielnia albo zarządca, nie pojedynczy lokator.
  2. Poproś o warunki przyłączenia - to dokument, od którego zwykle zaczyna się cała procedura i który wyznacza parametry techniczne.
  3. Zleć plan lub projekt - w praktyce chodzi o pokazanie trasy, średnic, spadków i miejsca włączenia, tak żeby później odbiór nie budził wątpliwości.
  4. Zabezpiecz zgodę na piśmie - jeśli przewód lub dostęp serwisowy ma wchodzić w cudzą nieruchomość, sama ustna zgoda jest za słaba.
  5. Ustal zasady utrzymania - kto ma prawo wejść do studzienki, kto płaci za naprawy i kto zamawia czyszczenie.
  6. Zgłoś gotowość do odbioru - wiele przedsiębiorstw uzgadnia termin odbioru w ciągu nie więcej niż 5 dni od zgłoszenia, a przed zasypaniem trzeba mieć geodezyjną inwentaryzację powykonawczą.

Warto też pamiętać o jednej rzeczy, którą inwestorzy często pomijają: za wydanie warunków przyłączenia, za odbiór i za samo włączenie przyłącza przedsiębiorstwo wod-kan nie powinno pobierać opłat administracyjnych, ale to nie znaczy, że cała inwestycja będzie tania. Na rachunek składają się potem prace wykonawcze, projektowe i wszystko to, co wynika z terenu, a nie z urzędowej tabelki.

Na papierze wygląda to prosto, ale budżet potrafi wystrzelić właśnie na etapie geodezji, służebności i odtworzenia terenu.

Ile to kosztuje i co najczęściej podbija budżet

W kosztach nie patrzę tylko na rurę. Przy takim zadaniu płaci się za projekt, roboty ziemne, samą studzienkę, ewentualne uzgodnienia, geodezję, odtworzenie nawierzchni i czasem za formalne uporządkowanie prawa do korzystania z cudzego terenu. To właśnie dlatego dwa podobne zlecenia potrafią mieć zupełnie różne końcowe ceny.

Przykładowo w cenniku Wodociągów Chrzanowskich projekt kanalizacyjny do 50 m wyceniono na 693,19 zł brutto, a do 150 m na 1540,40 zł brutto. Ten sam cennik pokazuje budowę krótkiego przyłącza kanalizacyjnego z jedną studzienką rewizyjną za 3500 zł brutto, a w innym cenniku podobny wariant był wyceniony na 1993 zł brutto. To dobrze pokazuje skalę - sam krótki odcinek z jedną studzienką zwykle zaczyna się w okolicach kilku tysięcy złotych, ale to nie jest jeszcze pełny koszt całej operacji.

  • Projekt techniczny - zwykle osobna pozycja, często od kilkuset do ponad tysiąca złotych.
  • Wykonanie przyłącza - przy prostym odcinku i jednej studzience często od około 2 tys. do 3,5 tys. zł brutto, zależnie od spółki i warunków.
  • Geodezja i inwentaryzacja - obowiązkowa lub praktycznie niezbędna, gdy chcesz odebrać roboty bez zastrzeżeń.
  • Służebność lub zgoda właściciela - gdy przewód przechodzi przez cudzy grunt, ta pozycja może kosztować więcej niż sama armatura.
  • Odtworzenie nawierzchni - asfalt, kostka, chodnik, zieleń; to właśnie te elementy najczęściej bolą najbardziej.
  • Trudny teren - kolizje z innymi instalacjami, głęboki wykop albo przewiert bardzo szybko podbijają cenę.

Jeżeli mam wskazać jedną praktyczną zasadę, to jest nią prosty margines bezpieczeństwa: do wyceny wykonawcy warto doliczyć rezerwę, bo najtańsza oferta rzadko obejmuje wszystkie skutki uboczne inwestycji. I właśnie dlatego brak zgody albo niejasna własność potrafią być droższe niż nowy odcinek rury.

Co zrobić, gdy właściciel albo zarządca nie wyraża zgody

Brak zgody nie zawsze oznacza definitywne „nie”, ale często oznacza, że trzeba zmienić sposób prowadzenia inwestycji. W bloku rozmowę zaczynam od zarządcy, nie od wykonawcy. Jeśli punkt rewizyjny jest częścią wspólną, lokator sam z siebie nie ma mandatu do decydowania. Jeśli stoi na cudzym gruncie, dochodzi jeszcze kwestia prawa do korzystania z terenu i serwisowania instalacji.

Najrozsądniejsze warianty po odmowie to zwykle trzy ścieżki:

  • przeprojektowanie trasy i wykonanie własnego przyłącza,
  • uregulowanie prawa do korzystania z terenu na piśmie, jeśli problem dotyczy wyłącznie formalności,
  • wykorzystanie instalacji wspólnej, ale już na warunkach ustalonych z zarządcą i projektantem.

Nie polecam obchodzenia zgody „na skróty”. Przepisy przewidują nawet możliwość odcięcia albo zamknięcia przyłącza, jeśli zostało wykonane niezgodnie z prawem. W praktyce oznacza to, że szybki kompromis dziś może zamienić się w bardzo kosztowny spór jutro.

Jeśli zarządca odmawia z powodów technicznych, poproś projektanta o krótką opinię: często wystarczy jedno wyjaśnienie dotyczące spadków, średnicy albo dostępu do czyszczenia, żeby odróżnić realny problem od zwykłej ostrożności.

Co warto mieć na piśmie, zanim ruszy koparka

Gdybym miał zostawić tylko jedną praktyczną listę, to właśnie tę. Przy takich inwestycjach nie chodzi o to, żeby „dało się wpiąć”, tylko żeby dało się później normalnie eksploatować instalację bez ciągłych telefonów do sąsiada, zarządcy i hydraulika.

  • kto jest właścicielem studzienki i gruntu,
  • czy masz pisemną zgodę albo właściwą uchwałę wspólnoty lub spółdzielni,
  • czy projektant potwierdził sens techniczny rozwiązania,
  • czy warunki przyłączenia są aktualne,
  • kto odpowiada za czyszczenie, awarie i dostęp serwisowy,
  • czy koszt odtworzenia terenu został wpisany do budżetu, a nie tylko do rozmowy.

Ja nie zaczynałbym robót bez odpowiedzi na te pytania, zwłaszcza w gęstej zabudowie osiedlowej, gdzie jeden niejasny punkt potrafi zablokować całą inwestycję. Jeśli od początku zadbasz o własność, zgodę i techniczny odbiór, takie podłączenie może działać latami bez konfliktów.

FAQ - Najczęstsze pytania

Zazwyczaj studzienka w bloku należy do wspólnoty mieszkaniowej, spółdzielni lub zarządcy. Rzadko jest to własność prywatna pojedynczego lokatora, co ma kluczowe znaczenie przy uzyskiwaniu zgód na podłączenie.

Tak, pisemna zgoda jest niezbędna, zwłaszcza jeśli instalacja ma przechodzić przez cudzy grunt lub infrastrukturę. Ustna akceptacja jest niewystarczająca i może prowadzić do konfliktów oraz problemów prawnych w przyszłości.

Koszt obejmuje projekt, roboty ziemne, geodezję, odtworzenie nawierzchni oraz ewentualne opłaty za służebność. Proste przyłącze z jedną studzienką to wydatek rzędu kilku tysięcy złotych, ale całkowity koszt może być znacznie wyższy.

W przypadku odmowy, rozważ przeprojektowanie trasy, uregulowanie prawa do korzystania z terenu na piśmie lub wykorzystanie instalacji wspólnej po uzgodnieniu z zarządcą. Unikaj "skrótów", by nie narazić się na problemy prawne.

Niezbędne są: pisemna zgoda właściciela studzienki/gruntu, potwierdzenie technicznej zasadności rozwiązania przez projektanta, aktualne warunki przyłączenia oraz ustalenie odpowiedzialności za awarie i serwis. Bez tego nie ruszaj z robotami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

podłączenie do studzienki rewizyjnej sąsiada podłączenie do studzienki sąsiada podłączenie kanalizacji do studzienki sąsiada zgoda na podłączenie do studzienki rewizyjnej wpięcie do studzienki rewizyjnej w bloku

Udostępnij artykuł

Mikołaj Lis

Mikołaj Lis

Nazywam się Mikołaj Lis i od 6 lat zajmuję się rynkiem nieruchomości. Moja przygoda z tym obszarem zaczęła się z ciekawości dotyczącej dynamicznych zmian, jakie zachodzą na tym rynku. Fascynuje mnie, jak różne czynniki wpływają na wartość nieruchomości oraz jakie możliwości inwestycyjne się z nimi wiążą. W swoich tekstach staram się przybliżyć czytelnikom skomplikowane zagadnienia związane z zakupem, sprzedażą oraz wynajmem mieszkań i domów. Moim celem jest dostarczanie rzetelnych, zrozumiałych i aktualnych informacji, które pomogą w podejmowaniu świadomych decyzji. Dokładam starań, aby każdy artykuł był dobrze zbadany, a przedstawione dane były porównywane i weryfikowane. Lubię upraszczać trudne tematy, aby każdy mógł z łatwością zrozumieć, jak funkcjonuje rynek nieruchomości. Wierzę, że dzięki moim tekstom, czytelnicy będą lepiej przygotowani do wyzwań, jakie niesie ze sobą ta branża.
